北京市行政副中心通州配套电力设施建设启动

来源:京华时报 作者:京华时报 人气: 发布时间:2016-02-05
原标题:通州配套电力设施建设启动

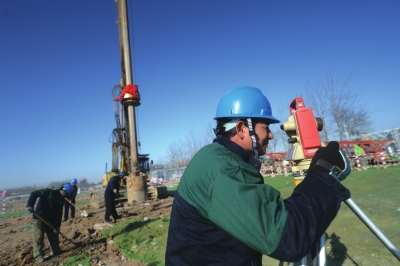

  昨天上午,市行政副中心高压输电线路迁改工程正式开工。京华时报记者王海欣摄

  昨天上午,市行政副中心配套电力设施建设全面启动。据国家电网北京市电力公司介绍,“十三五”期间,通州区电网供电能力将达到去年的2.5倍,行政办公区年户均停电时间低于30秒。同时,2018年前,将完成通州区平房的“煤改电”工程。

  4月上旬完成电力改迁工程

  昨天上午,市行政副中心高压输电线路迁改工程在6号线郝家府地铁站附近正式开工,这标志着副中心配套电力设施建设全面启动。“郝家府地铁站周边的铁塔和高压架空线正好位于行政副中心办公区的楼座上方,必须先进行改迁。”国家电网北京电力公司工程公司副经理张锦告诉记者。

  据介绍,先期开展的行政副中心配套电力迁改工程计划于4月上旬竣工。其间,近500名施工人员将参与施工。此次,共组建铁塔53基,新建改移110千伏及以上输电线路20.5公里。完工后,将满足副中心核心区施工用电需求,为副中心电网建设全面开展奠定基础。

  张锦提到,迁改过程中,被改线路的输电容量将被分流至其他线路,但不会影响市民正常用电。

  未来5年供电水平将超中心城区

  据介绍,“十三五”期间,市行政副中心配套电力建设工程全部完工后,通州地区电网供电能力将达到2015年的2.5倍,全面满足该地区供电需求,电网结构更加坚强,达到“国际一流”高可靠性配电网标准。

  按照规划,国网北京电力将通过1000千伏锡盟—北京东—山东特高压交流工程,将清洁能源引入通州区,提供充足能源保障。同时,在通州地区规划建设1条500千伏北京东—通州送电通道、1座500千伏变电站、8座220千伏变电站、27座110千伏变电站,提高地区供电支撑能力。

  国家电网北京通州供电公司副经理刘磊表示,电力建设工程完工后,行政办公区年户均停电时间低于30秒,行政副中心年户均停电时间低于5分钟。“市民的直观感受是停电时间少了,供电电压更稳定。”据了解,这一供电水平将超过中心城区供电能力,目前,四环内年户均停电时间为不超过5分钟。

  今年建36座充电站320个充电桩

  刘磊介绍,通州区将建设高密度的新能源车充电网,“十三五”期间,通州地区计划建设126座充电站、1970个充电桩。未来,在155平方公里的通州新城内,打造2公里充电圈。在14.3平方公里的行政办公区内,打造1公里充电圈。

  政府机关、开发区、大型交通枢纽、大型社区周边、旅游景点、商业中心等场所重点布局、主要路网景观沿线均匀布局、11个乡镇核心区域合理布局的电动汽车充电服务网络。其中,2016年确保建设完成36座充电站、320个充电桩。记者从北京市政府了解到,下一步,通州的公车将全部更新为新能源车。

  另外,通州区将加快推动“煤改电”工程。据刘磊介绍,目前,通州已完成2118户“煤改电”,不过这一数据占通州全区平房散煤用户的不足1.5%。未来3年,通州将完成地区375个村、13.2万户的“煤改电”工程,全面具备电暖替代散煤燃烧供暖的条件。

  今年,通州将实施123个村、3.98万户的“煤改电”工作,基本实现六环以内通州区无煤化,每年压减燃煤11.94万吨,实现减排二氧化碳30.68万吨、二氧化硫0.28万吨、氮氧化合物0.08万吨。2018年前,完成最后9.22万户的“煤改电”工程。
